Modernização da UHE São Simão avança e segue em ritmo acelerado

Com informações Revista Kdea360
O projeto de modernização da Usina Hidrelétrica São Simão, conduzido pela SPIC Brasil, operadora da UHE desde 2018, está próximo da marca de 50% de execução, representando um avanço relevante em uma das principais iniciativas de renovação do parque hidrelétrico brasileiro.
Atualmente, a terceira de seis unidades geradoras da usina está paralisada para modernização. A Unidade Geradora 3 (UG 3) teve suas atividades interrompidas em outubro de 2025 e tem previsão de retorno à operação em agosto de 2026. A atualização da UG 3, bem como das demais unidades geradoras, é conduzida por um consórcio formado pelas empresas GE e PowerChina.
A etapa de desmontagem da unidade foi concluída no final do ano passado, e os trabalhos de retrofit estão em andamento. O escopo inclui a modernização de componentes tanto na própria usina quanto na fábrica da GE, em Taubaté (SP), que recebe parte dos equipamentos. Algumas das peças envolvidas no processo chegam a pesar 400 toneladas, o que evidencia a escala e a complexidade técnica da operação.

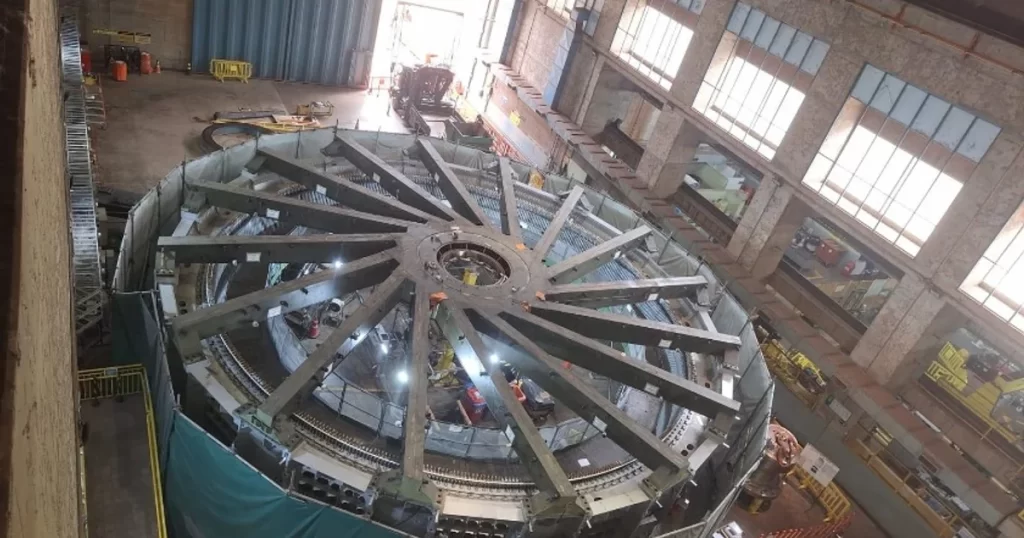

Até o início de fevereiro, já havia sido concluída a etapa de lançamento do estator desta unidade em seu respectivo poço, indicando avanço da fase de desmontagem e reconstrução estrutural para a fase de montagem final e posterior comissionamento.
“Alcançar a faixa de 50% de execução desse projeto é um marco importante para a SPIC Brasil. Esse avanço mostra nosso compromisso com a renovação tecnológica da UHE São Simão, ampliando sua eficiência, confiabilidade e segurança para seguir contribuindo de forma sólida com o sistema elétrico brasileiro”, afirma Adriana Waltrick, CEO da SPIC Brasil.
——–CONTINUA APÓS A PUBLICIDADE—–

Modernização por pacotes
A modernização da hidrelétrica está estruturada em sete pacotes construtivos, dos quais três já foram concluídos. São eles: O “Pacote 1”, executado pela Gevisa, que contemplou a reforma dos pórticos e pontes rolantes; o “Pacote 2”, conduzido pela WEG, que envolveu a substituição dos transformadores elevadores principais; e o “Pacote 3”, realizado pela Andritz, que abrangeu a modernização do vertedouro e da unidade hidráulica da tomada d’água.
Entre os pacotes em andamento está o “Pacote 4”, voltado às obras de engenharia, que acompanha todo o processo de modernização e envolve especialistas e empresas do setor elétrico, como a Tractebel. Também segue em implementação o “Pacote 5”, a cargo do consórcio GE/PowerChina e inclui a modernização da casa de força e da tomada d´água, com o retrofit das unidades geradoras. Já o “Pacote 7”, que incorpora as obras civis, teve início no fim de 2025.
O “Pacote 6”, que prevê a atualização dos sistemas de iluminação, aterramento e proteção contra descargas elétricas, tem início previsto para o segundo semestre deste ano.
——-CONTINUA APÓS A PUBLICIDADE—-

Projeto será concluído em 2029
Localizada na divisa entre os estados de Goiás e Minas Gerais, a UHE São Simão possui 1.710 MW de potência instalada e é considerada uma das hidrelétricas mais seguras do país, com capacidade para abastecer 6 milhões de residências por ano.
Com investimento superior a R$ 1,2 bilhão aplicados ao longo de dez anos, o projeto tem como objetivo assegurar a operação da hidrelétrica por pelo menos mais 30 anos. Até 2029, todas as seis unidades geradoras da usina terão passado pelo processo de atualização, ampliando a confiabilidade e a segurança do ativo.
